Од 1870. године, у костолачком угљеном басену, закључно са 31. октобром 2024. године, ископано је 312.921.392 тона угља. Од тога је површинском експлоатацијом ископано 297.484.532 тонe лигнита.
На Површинском копу „Дрмно“, од 1987. када је почео са радом, до краја октобра 2024. године укупно је ископано 225.101.831 тона угља. На копу „Ћириковац", који је 2009. године престао са радом, током 33 године ископано је 46.127.529 тона лигнита.
У термо сектору до 31. октобра 2024. године, произведено је 179.586.055 МWh електричне енергије у термоелектранама „Костолац А" и „Костолац Б". Инсталисана снага термо капацитета износи 1.000 мегавата. Почев од 1968. године ТЕ „Костолац А“ је произвела укупно 67.356.654 МWh. Од 1988. ТЕ „Костолац Б“ је до краја октобра 2024. године произвела 112.229.401 МWh електричне енергије.
1870.
Започела организована експлоатација угља на простору костолачког басена. Највеће заслуге за истраживања лежишта угља и отварање јаме Стари Костолац припадају београдском индустријалцу Ђорђу Вајферту.
1872.
Прва производња која се бележи у рачунској 1872. години по којој је из Костолца извезено у Аустроугарску 40.000 ока (51,2 тоне) угља.
1885.
Отворен је рудник „Кленовник“ ортачко друштво предузетника и банкара из Пожаревца оснивач је рудника.
1900.
Костолачки рудник нашао се игром случаја на посебан начин на највећој изложби техничких достигнућа до тада организованој у Паризу 1900 године. Наиме, др Димитрије Антул је за ову изложбу припремио књигу „Преглед рудишта“ у Краљевини Србији преведену на пет језика. Поред историје рударства дотадашње Србије као репрезентативни рудник угља представљен је Костолац.
1903.
За потребе рудника и уличне расвете произведени први киловати електричне енергије у импровизованој мини централи са „Шкода“ динамом снаге 45 киловата.
1919.
Рудник је 1919. године произвео 29.470 тона угља. Највише је отишло индустрији у обнављању земље 60 одсто, затим домаћинствима 20 одсто железници 4,2 одсто, бродарству нешто више од један одсто, а сами рудник и фабрике у окружењу, страклара, млин, фабрика шпиритуса и железница за транспорт угља 9,9 одсто.
1927.

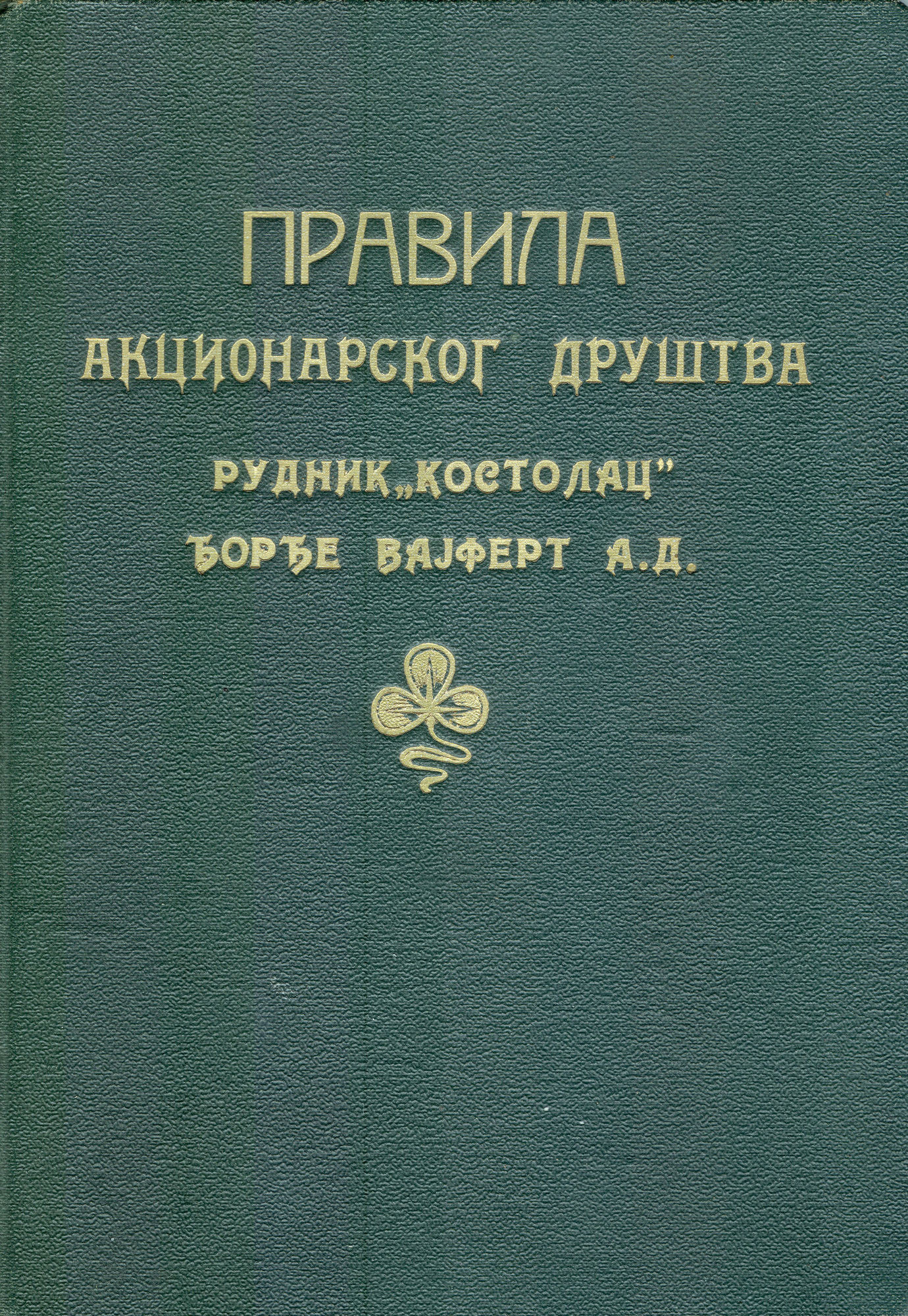

Формирано је Акционарског друштва „Ђорђе Вајферт“ А. Д. за председника друштва је 1927. године изабран др Драгутин Протић док је у одбору био и др Фердинанд Грамберг, Ото Вајферт и Херман Грамберг. Председник надзорног одбора био је Рудолф Линц.
1930.
Рудник у Кленовнику власништво трговаца и банкара из Пожаревца под називом „Пожаревачко рударско друштво Кленовник“ запошљавало је 300 радника, угаљ се возио жичаром до Пожаревца, а капацитет жичаре био је 25 тона на сат. Жичара је била дужине 11.766 метара.
1939.
Вајфертов рудник „Костолац“ производио је 194.000 тона угља годишње и снабдевао је београдску електрану „Снага и светлост“, да би уочи рата та производња била 200.000 тона угља.
1943.
Немачки инжењери отварају први површински коп угља у Костолцу.
1948.
У новембру је пуштена у рад прва термоелектрана названа „Мали Костолац“, снаге 8 мегавата.
1950.
У пуном јеку је било пуштање у рад сва три агрегата „Великог Костолца“. Инсталисани капацитети били су 31 мегават по турбини а котлови су могли дати пару за 24 мегавата.
Отворен је „Раднички техникум“, школа коју је 1950. године завршила прва генерација бравара, металостругара, електричара. Техникум је већ наредне године угашен а уместо овог радничког универзитета отворена је Средњо – техничка школа која је у каснијем развоју Комбината био ослонац за припрему кадрова.
1953.
Оба јамска рудника Стари Костолац и Кленовник завршавали свој животни век. Израдом основног рударског пројекта Површинског копа Нови Костолац 1953. године донета је одлука да се 1954. године затвори јамски рудник Стари Костолац након 87 година своје експлоатације. Овај рудник произвео је 7.703.182 тона угља. Нешто раније затворен је и рудник Кленовник који је произвео 3.304.541 тону угља.
1965.
Започета је градња новог блока снаге 100 мегавата другог по величини у тадашњој Здруженој електропривреди Србије.
1967.
Завршена је градња новог блока снаге 100 мегавата другог по величини у тадашњој Здруженој електропривреди Србије.
1970.
Након завршене реконструкције Копа „Костолац“, отвара се источно Поље „Кленовник“.
1974.
Почиње отварање Копа „Ћириковац“ на простору подземног рудника „Ћириковац“, који је те године затворен.
1975.
Почиње градња другог блока Термоелектране „Костолац 3“ снаге 210 мегавата.
1977.
Почиње израда пројекта изградње копа и термоелектране „Дрмно“.
1980.
Пуштен је у рад нови блок ТЕ „Костолац 3“ снаге 210 мегавата.
1984.
Почиње отварање Копа „Дрмно“ и основана је управа за отварање подземног рудника „Пољана“ за потребе снабдевања угљем ТЕ „Морава“ у Свилајнцу.
1987.
Почела је производња угља на копу „Дрмно“. Исте године завршена је градња првог блока ТЕ „Костолац Б“.
1988.
Први блок Термоелектране „Костолац Б", снаге 348,5 мегавата, укључује се у мрежу електроенергетског система Србије. Други блок, истоветне снаге, почиње с радом три године касније.
1991.
Пуштен је у рад други блок Термоелектране „Костолац Б“.
1992.
Пуштен је у рад трећи БТО Систем на Kопу Ћириковац са багером 1300 и одлагачем „5.500“.
2001.
Поље „Кленовник“ престаје са радом, али ће још пет четри године радити ван биланса ради чишћења откривеног лежишта угља и припреме за затварање. На блоку А2 изграђен је нови савремен електрофилтер.
2003.
Пресељен је трећи БТО систем са Поља „Ћириковац“ на Коп „Дрмно“ са циљем да се формира IV рударски систем за откривање угља на копу „Дрмно“. У децембру, тачније 26. 12. 2003. почиње са радом ново формирани IV БТО систем на копу „Дрмно“.
2004.
У јулу почиње ревитализација рударске опреме пресељене са Копа „Ћириковац“: багера „SRs 1300“ и одлагача капацитета 5,5 хиљада кубних метара чврсте масе на час са пратећом рударском опремом. Радови завршени 8. децембра 2004. Године.
2006.
Од 1. јануара интегрисана су два Јавна предузећа Копови „Костолац“ и Термоелектране „Костолац“ у једно привредно друштво.
2007.
Почиње затварање Поља „Ћириковац“ пребацивањем и остале рударске механизације на Коп „Дрмно“. Донета је одлука да се унутар копа изгради најмодернија депонија пепела и шљаке.
2009.
Нови пети БТО систем на копу „Дрмно“ пуштен је у рад 26. маја 2009. године. Радови изведени за 22 месеца. Пуштањем у рад новог система створени су предуслови за повећање производних капацитета копа „Дрмно“ са 6,5 на 9 милиона тона угља годишње.
2010.
Закључен је Општи уговорни споразум и два посебна уговорна споразума са кинеском компанијом CМЕК за реализацију пакета пројеката, подељених у две фазе. У првој фази планирана је реконструкција блокова „Б1“ и „Б2“ са реконструкцијом електрофилтера, изградња система одсумпоровања у ТЕ „Костолац Б", изградња пристаништа и индустријског колосека. У другој фази планирана је изградња новог термоблока на локацији ТЕ „Костолац Б" и проширење производних капацитета копа „Дрмно“ на 12 милиона тона угља годишње.
2011.
Забележени нови производни и пословни рекорди и званично пуштен у рад један од најзначајнијих пројеката у области заштите животне средине: Реконструисан систем за транспорт пепела и шљаке из ТЕ „Костолац Б“ са пепеловодом дужине 6,5 километара и изграђеном модерном депонијом пепела и шљаке у откопаном делу ПК „Ћириковац“.
2012.
Успешно спроведен највећи инвестициони пројекат од периода изградње – ревитализација блока Б2, чиме је и започета реализација Пакет пројеката прве фазе кредитног аранжмана на бази међудржавног споразума између Народне Републике Кине и Републике Србије. Потом наставак развојних пројеката у напредовању копа „Дрмно", сустизање динамике одводњавања, затварање копова
„Кленовник“ и „Ћириковац“, истраживања западног дела костолачког угљоносног
басена, као и наставак изградње постројења за транспорт пепела и шљаке за
електрану А, као и почетак процеса затварања одлагалишта пепела и шљаке (Средње
костолачко острво).
2015.
Компанија у Костолцу је одлуком Владе Србије интегрисана у систем „Електропривреде Србије“ поставши један од огранака јединственог предузећа ЈП ЕПС.
2016.
На Површинском копу „Дрмно“ ископана је 150 милионита тона угља од почетка производње пре три деценије. Јубиларна тона, на копу у оквиру ЕПС-овог огранка „ТЕ-КО Костолац“, ископана је 14. августа у другој смени.
2017.
Започета је градња индустријског колосека од станице „Стиг“ до термоелектране „Костолац Б“ дужине 21,5 километара. Започета је и изградња пристаништа „Костолац“. Званично је 20. новембра започета градња новог блока Б3 снаге 350 мегавата у кругу Термоелектране „Костолац Б“.
Обележен јубилеј 30 година од почетка експлоатације угља из Површинског копа „Дрмно“. За три деценије од 1987. до 2017. године ископано је укупно 157,339 милиона тона угља и близу 590 милиона кубика јаловине од почетка отварања копа. Започета монтажа новог VI БТО система на Копу „Дрмно“.
Полежен камен темељац за изградњу новог блока „Б3“ у термоелектрани „Костолац Б“, снаге 350 мегавата. После готово три деценије „Електропривреда Србије“ је почела да гради модеран, ефикасан блок, који ће испуњавати и све домаће и европске еколошке стандарде.
Очекивана годишња производња Б3 је око 2,5 милијарди киловат-часова електричне енергије.
2018.
Термоелектране су имале и два јубилеја. Најстарији блок од 100 мегавата ТЕ „Костолац А1“ обележио је 50 година рада, а блок ТЕ „Костолац Б1“ 30 година од пуштања у рад.
Извршена је реконструкција дробилане „Дрмно“, која је сада опремљена савременим информатичким контролним центром за управљање системом производње. Овом реконструкцијом је омогућено веће издвајање комадног уља.
Завршена изградња пристаништа „Костолац“, једног од пројеката из прве фазе кредитног пакета сарадње са НР Кином. Радови су трајали од марта 2017. до децембра 2018. године. Вредност инвестиције износи око 15,8 милиона евра. На годишњем нивоу, са пристаништа „Костолац“, које је саграђено према највишим европским и светским еколошким стандардима, отпремаће се 157.000 тона сувог пепела, 105.000 тона гипса. Претовариваће се и 50.000 тона опреме за „ТЕ-КО Костолац“, као комадни, генерални терет који се допрема реком, а даље ће се отпремати друмским транспортним средствима до предвиђене локације. Планирана количина угља, која би се сваке године транспортовала преко пристаништа, у периоду од априла до септембра, је око 50.000 тона.
2019.
Почела је изградња постројења за прераду отпадних вода у Термоелектрани „Костолац Б“. Укупна вредност пројекта је 5,4 милиона евра.

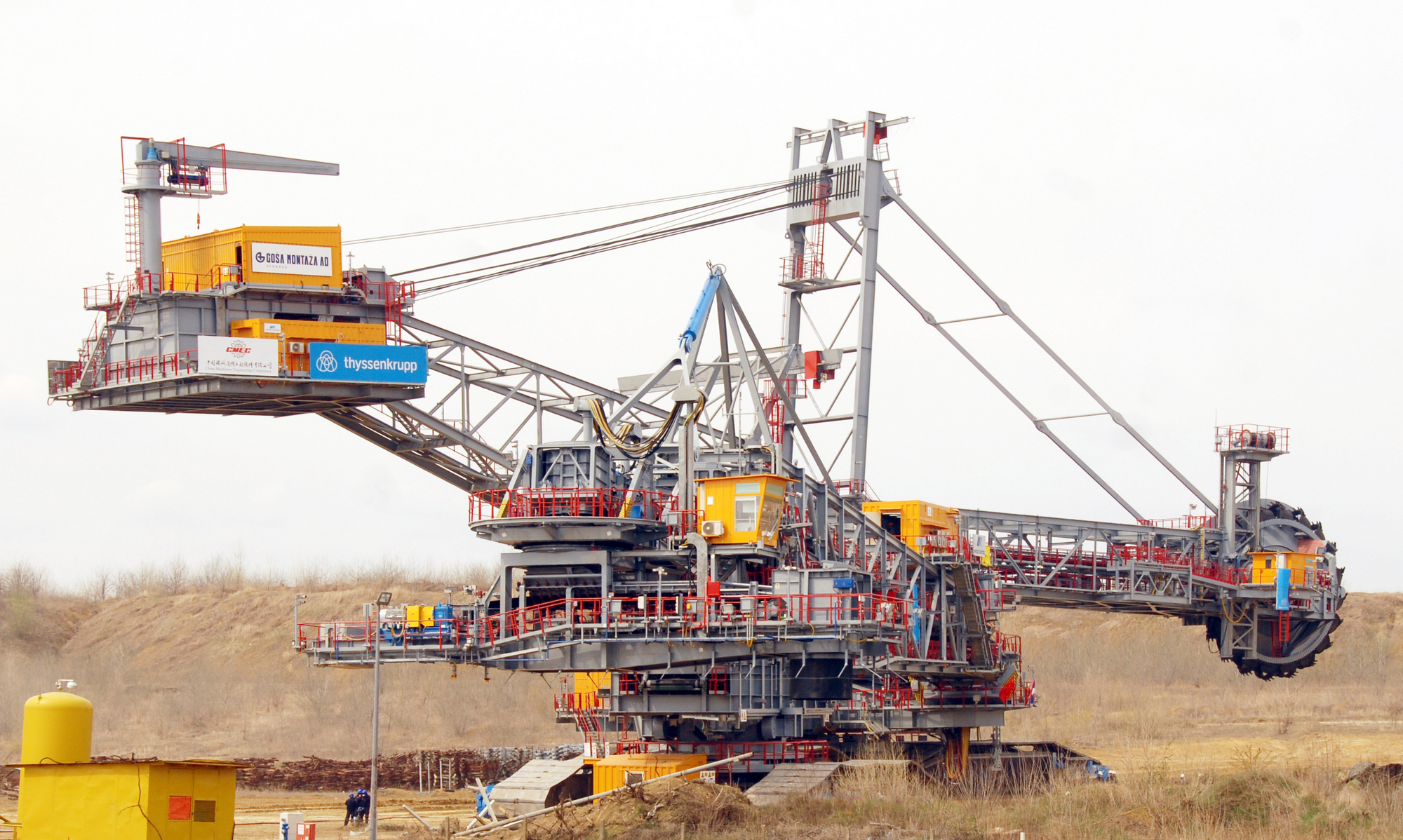

Завршена је монтажа 6. БТО система на копу Дрмно. Пројекат изградње новог рударског система који ће омогућити повећање производње угља на „Дрмну“ са девет на 12 милиона тона годишње, укључује четири пакета - роторни багер, транспортере, одлагач и трафостаницу „Рудник 5“.
Завршена је изградња пристаништа за потребе Огранка Костолац, важан транспортни пут за допремање опреме и резервних делова али и испоруку пепела и гипса купцима у земљи и иностранству.
2020.
Костолац је обележио 150 година постојања предузећа, почетка рада Рудника угља Фрање Вштечке и Ђорђа Вајферта.
Завршени су капитални ремонти оба блока ТЕ „Костолац А“.

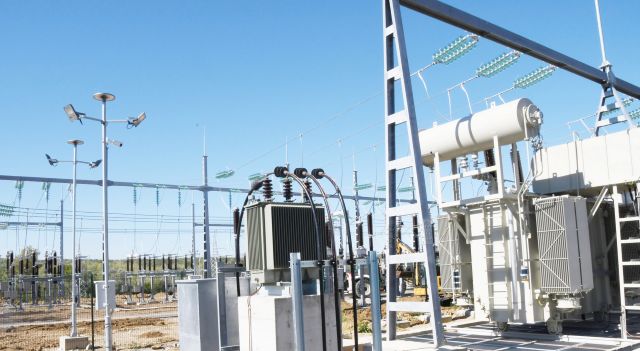

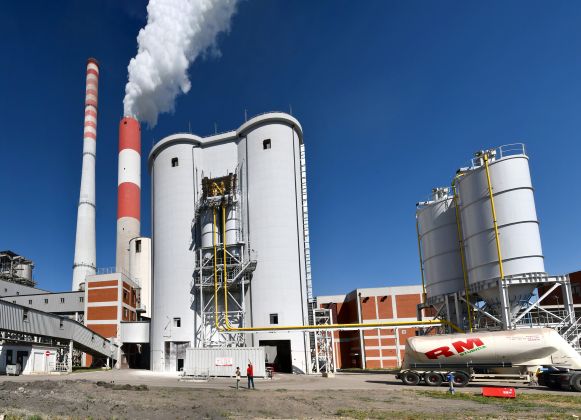

Завршена је изградња и функционалне пробе Система за одсумпоравање димних гасова у Термоелектрани „Костолац Б“. Емисија сумпорних оксида испод је 200 милиграма по кубном метру.
2021.
Почела је изградња екрана за одводњавање Копа „Дрмно“ у близини Дунава на северозападу копа. Више од 1.000 бунара биће изграђено до 2023. године.
Обележен је јубилеј 30 година од пуштања у рад блока Б1 који је у јануару 1991. године почео са радом.
2022.
Огранак „ТЕ-КО Костолац“ је први у Србији уписао гипс у Регистар нуспроизвода и испуњава прописе за продају у ЕУ. Од почетка године извезено 84.000 тона. Највећи купци су стране компаније и произвођачи цемента.
Започете су активности на изради документацији идејног решења за могућност отварања новог копа „Костолац-западно поље“. Истраживања су показала да у лежишту има око 350 милиона тона угља, а да се изнад угљеног слоја налазе такође значајне количине шљунка. Експлоатационе резерве шљунка износе 14,35 милиона кубика и могао би да се пласира на тржишту.

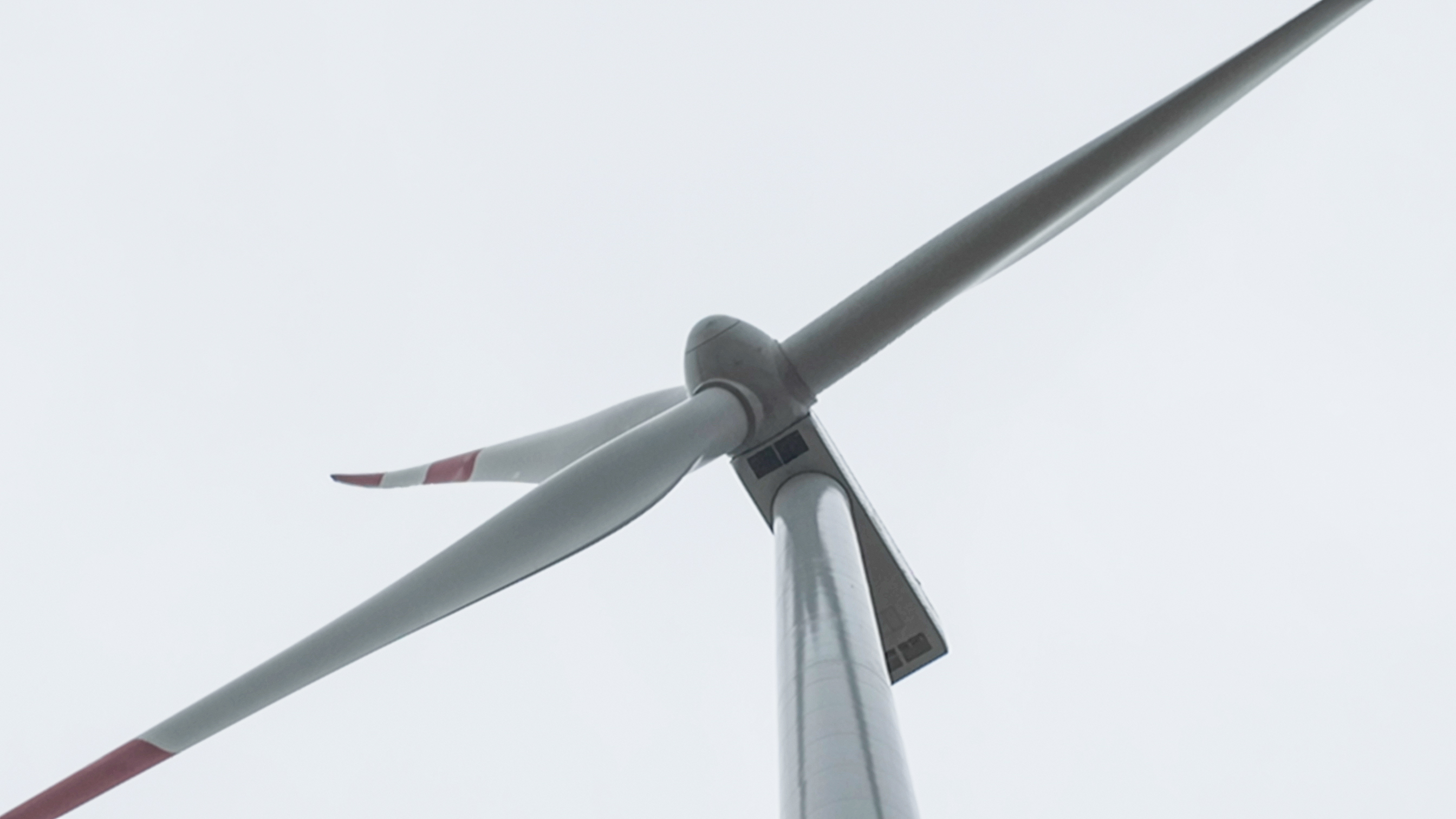

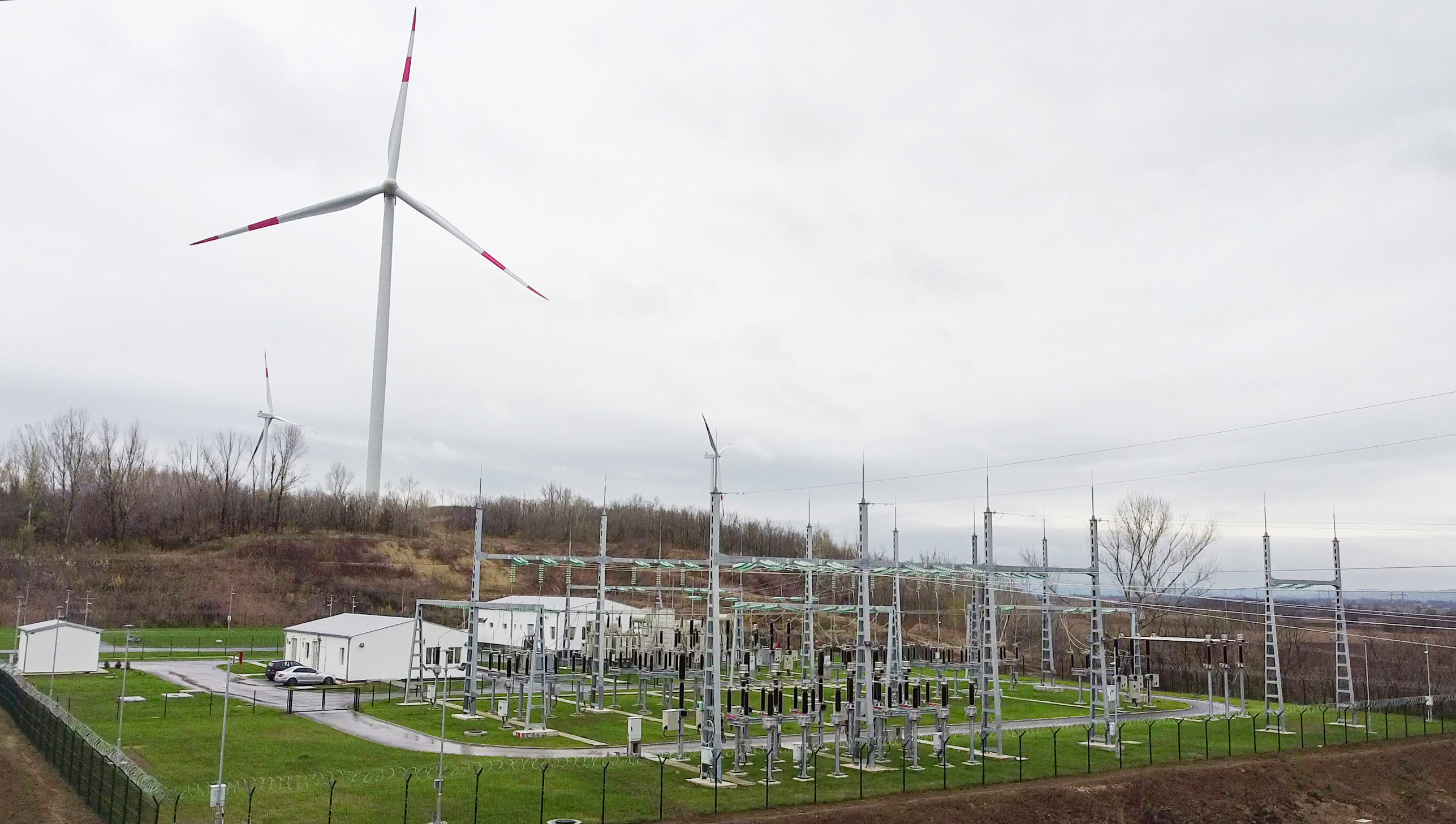

Почела је изградња Ветропарка „Костолац“, који ће имати укупно 20 ветрогенератора, инсталисане снаге 66 MW и производиће годишње око 187 GWh електричне енергије.
2023.
Обележен је јубилеј 120 година од електрификације Костолца. Давне 1903. године покренута је прва електрана снаге 45 киловата за снабдевање струјом Рудника угља, Стакларе и Фабрике шпиритуса.
Огранак „ТЕ-КО Костолац“ после статусне промене у априлу 2023. године почео је да послује у саставу Акционарског друштва „Електропривреда Србије“.

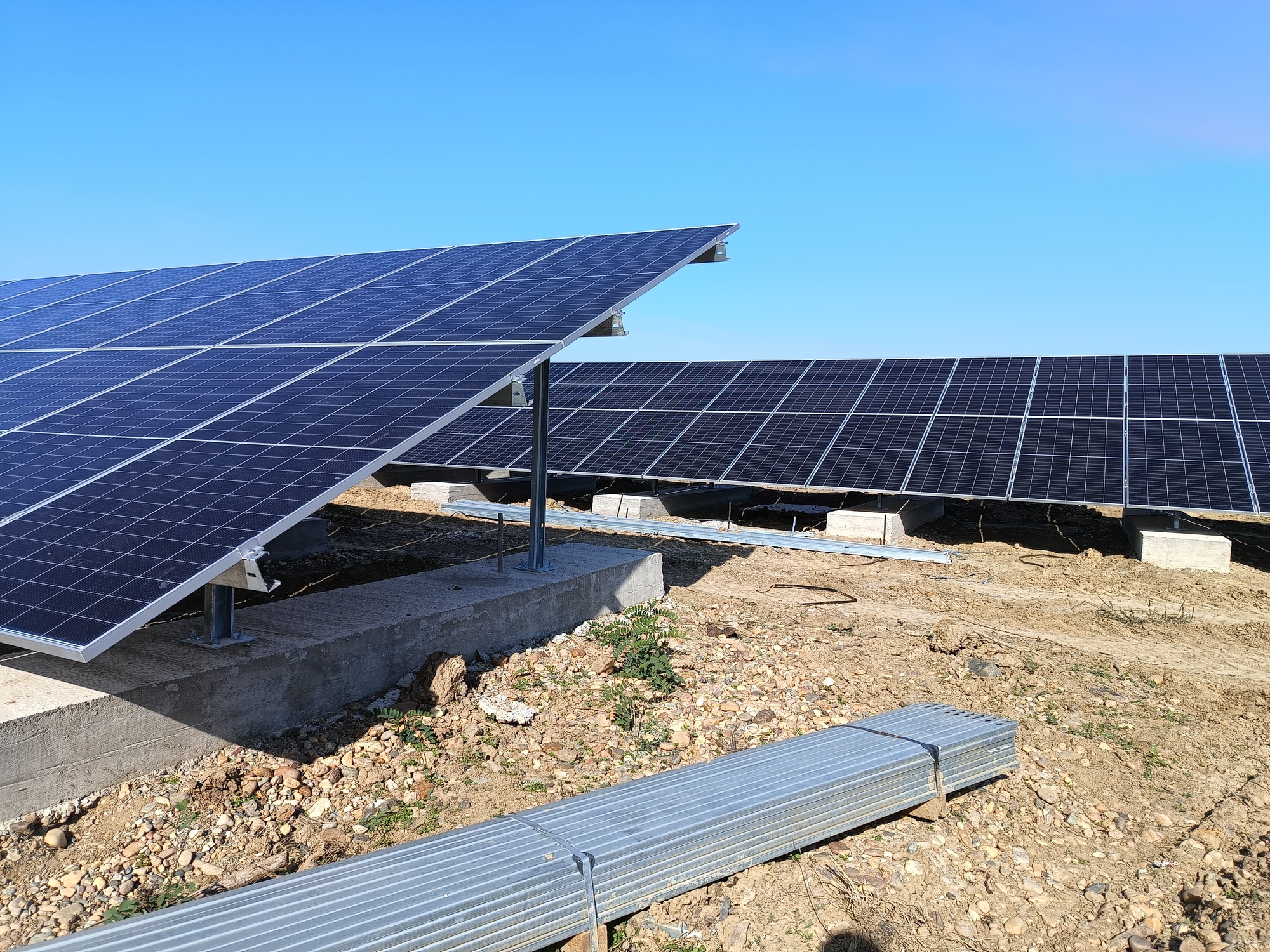

Прва соларна електрана у ЕПС-овом огранку „ТЕ-КО Костолац“ гради се на спољашњем одлагалишту Површинског копа „Ћириковац“. СЕ „Петка“ имаће инсталисану снагу од 9,75 MW и планирану годишњу производњу од 13,6 GWh, а радови на изградњи соларне електране почели су 20. новембра 2023. године.

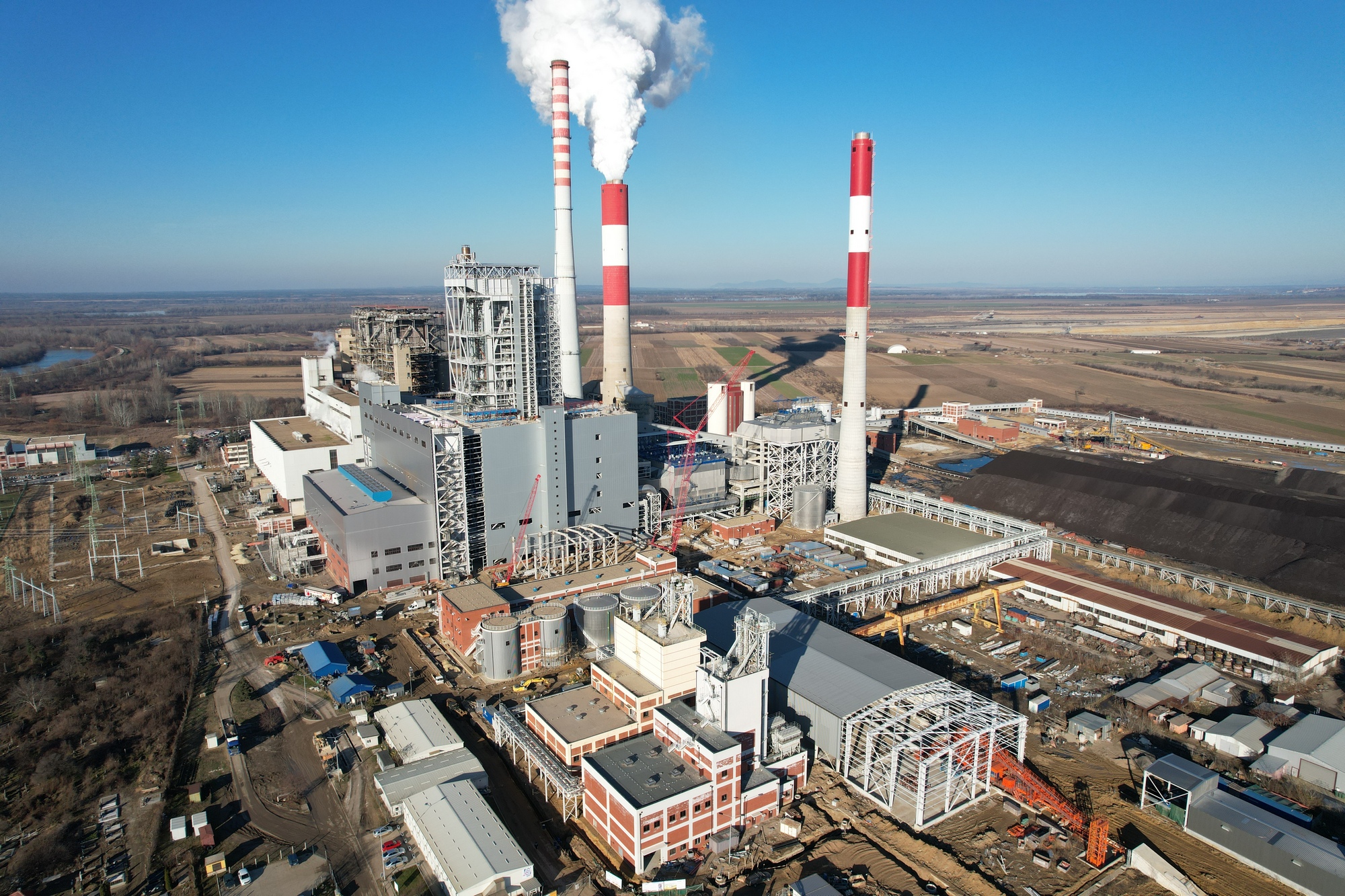

2024.

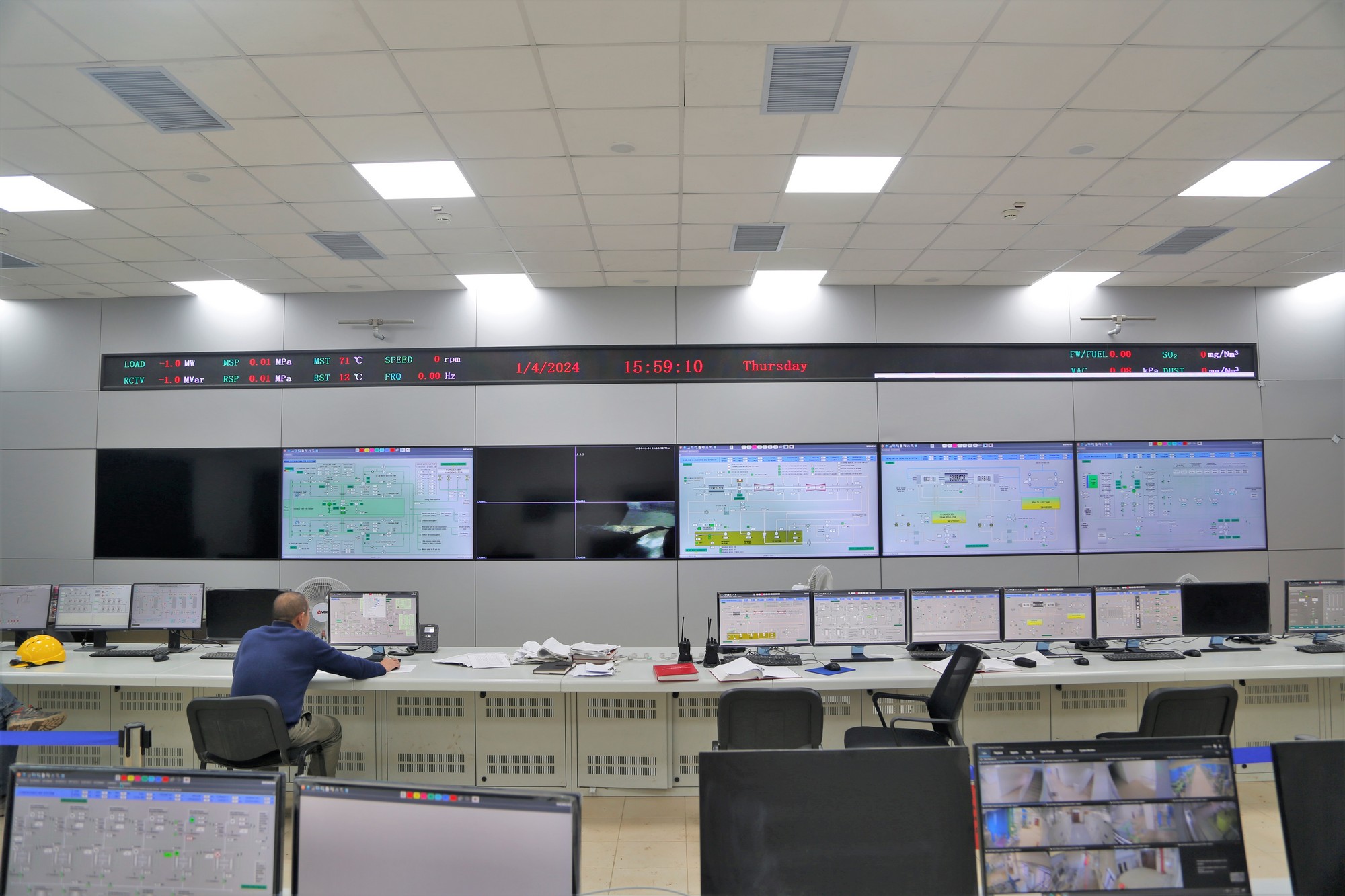

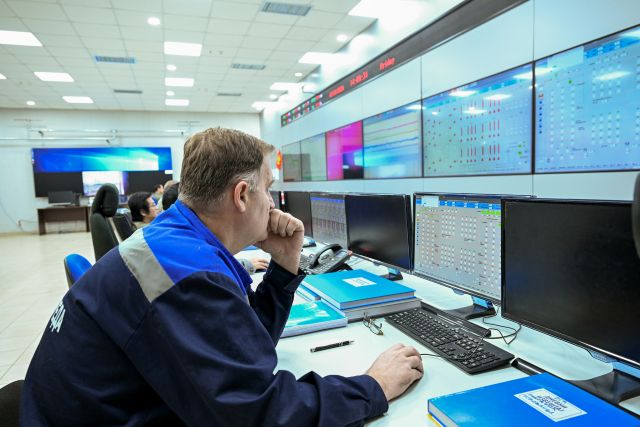

Нови блок Б3, у кругу Термоелектране „Костолац Б", први пут је и то успешно синхронизован на мрежу електроенергетског система Србије, 26. јануара 2024. године у 18 сати и 42 минута.

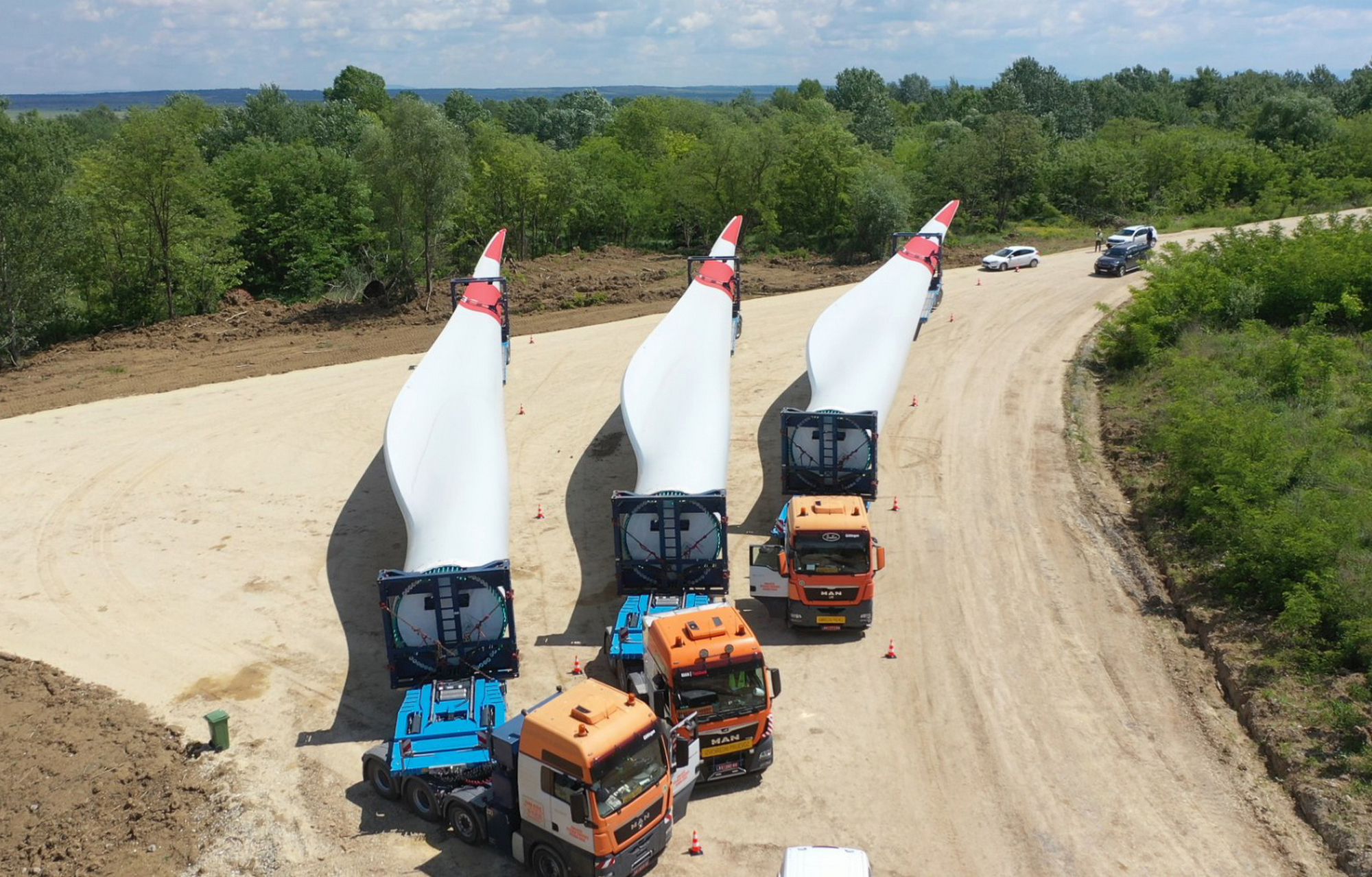

Испорука опреме ветрогенератора, првих сегменaтa за стубове и елисе, на локацију градилишта Ветропарка „Костолац“ почела је 13. маја.
